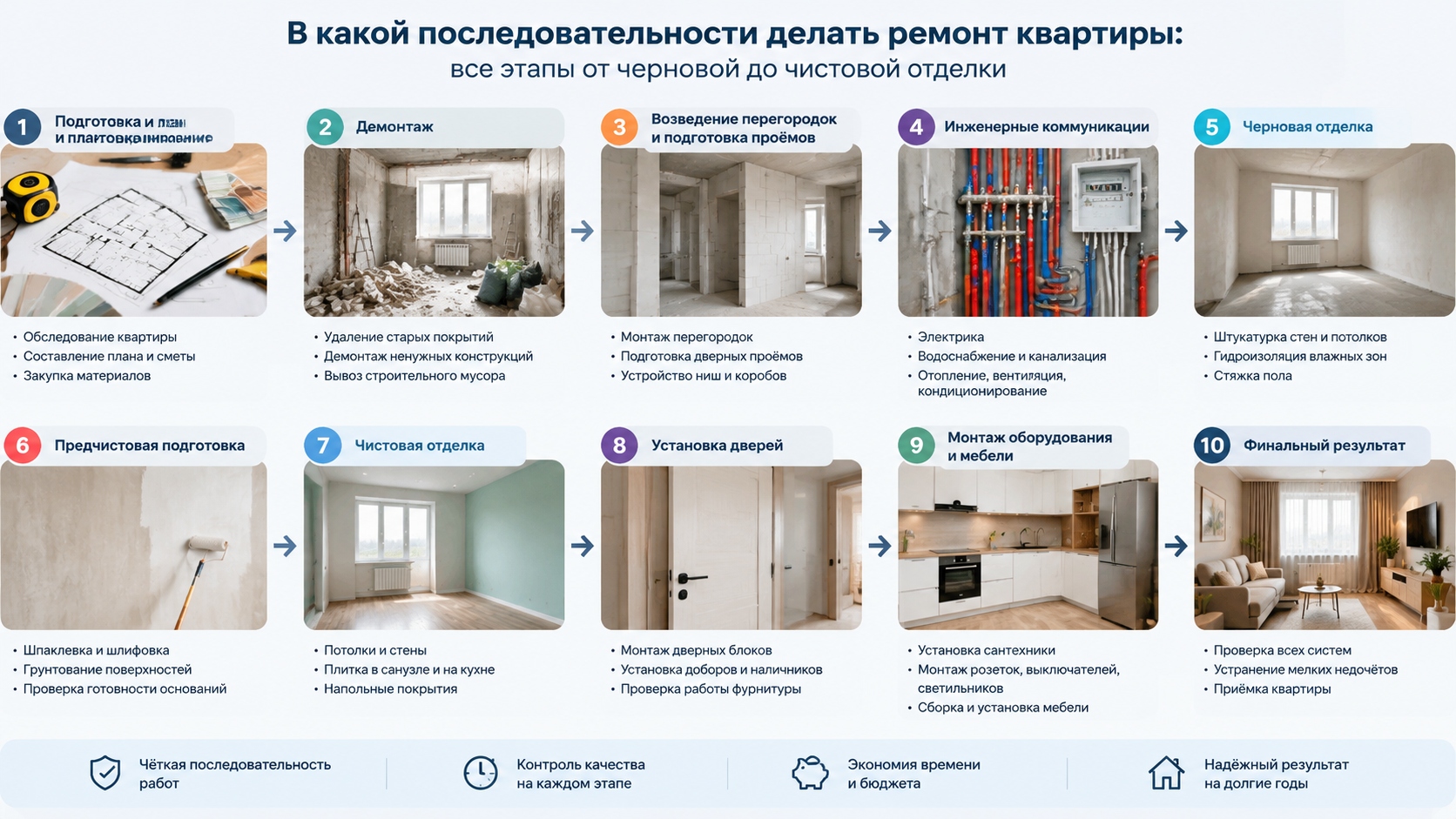

В какой последовательности делать ремонт квартиры: все этапы от черновой до чистовой отделки

В какой последовательности делать ремонт квартиры: все этапы от черновой до чистовой отделки

Качественный ремонт квартиры начинается не с выбора обоев или напольного покрытия, а с грамотного планирования. Последовательность выполнения работ определяет, насколько прочными, долговечными и аккуратными получатся готовые помещения. Если сначала установить двери, а затем выравнивать стены, уложить напольное покрытие до завершения грязных процессов или закрыть отделкой непроверенные коммуникации, неизбежны дополнительные расходы и потеря времени.

Правильно организованные отделочные работы позволяют избежать повреждения готовых поверхностей, своевременно выявить скрытые дефекты и рационально использовать строительные материалы. Для достижения такого результата необходимо учитывать состояние квартиры, особенности планировки, требования к инженерным системам и технологию применения выбранных составов. При этом универсальная схема должна адаптироваться под конкретный объект: новостройка без отделки, вторичное жильё и квартира после частичного обновления требуют разного объёма подготовки.

Главная задача, которую решает ремонт поэтапно, - создать надёжное основание для каждого следующего вида работ. Сначала устраняют проблемы исходных конструкций, затем прокладывают коммуникации, выравнивают поверхности и только после этого переходят к декоративной отделке. Такой подход помогает контролировать качество на каждом этапе, планировать закупки и принимать обоснованные решения без спешки.

С чего начинается подготовка квартиры к ремонту

Обследование помещений и составление плана

До начала строительных работ необходимо оценить состояние стен, перекрытий, пола, оконных и дверных проёмов. В старых домах особого внимания требуют следы протечек, трещины, отслаивающаяся штукатурка, состояние электропроводки и водопроводных труб. В новостройке важно проверить фактическую геометрию помещений, перепады высот, расположение стояков и качество переданных застройщиком поверхностей.

По результатам обследования определяют перечень необходимых операций. Одновременно разрабатывают план расстановки мебели, расположения розеток, выключателей, осветительных приборов, сантехники и бытовой техники. Эти решения необходимо принять до прокладки инженерных коммуникаций: после отделки перенос электрической точки или водопроводного вывода может потребовать вскрытия стен.

Если предполагается изменение планировки, сначала проверяют допустимость таких работ и при необходимости оформляют согласования. Нельзя произвольно демонтировать несущие конструкции, вмешиваться в общедомовые инженерные системы или изменять расположение оборудования с нарушением обязательных требований.

Бюджет, материалы и график

Смету составляют на основании замеров и согласованного перечня работ. В ней отдельно учитывают демонтаж, вывоз мусора, черновые материалы, инженерные системы, подготовку поверхностей, чистовую отделку, доставку и монтаж оборудования. Дополнительный резерв бюджета нужен на непредвиденные обстоятельства, например обнаруженные после демонтажа повреждения основания или необходимость замены старых труб.

Материалы выбирают не только по внешнему виду и стоимости, но и по совместимости с основанием, влажностным режимом помещения и условиями эксплуатации. Например, состав для сухой комнаты не всегда подходит для влажной зоны, а декоративное покрытие может предъявлять повышенные требования к ровности стен.

До начала работ желательно заказать позиции с длительными сроками изготовления: межкомнатные двери, кухню, встроенные шкафы и отдельные инженерные компоненты. Их точные размеры и монтажные требования должны быть согласованы с проектом. Это снижает вероятность ситуации, когда готовые стены приходится переделывать ради установки мебели.

Черновой этап: подготовка основы квартиры

Демонтаж старых покрытий и конструкций

Первым производственным этапом становится удаление ненужных покрытий, сантехники, старых дверных блоков и конструкций, предусмотренных к демонтажу. Объём работ зависит от исходного состояния квартиры. Иногда достаточно снять обои и напольное покрытие, а при капитальном обновлении требуется удалить непрочные штукатурные слои, старую стяжку или ненужные перегородки.

Демонтаж выполняют с учётом расположения скрытой проводки, труб и других коммуникаций. Перед началом работ необходимо организовать безопасное отключение затрагиваемых систем. Строительный мусор своевременно вывозят, чтобы он не мешал дальнейшим операциям и не создавал лишнюю пыль.

После расчистки основания осматривают повторно. Именно на этом этапе могут обнаружиться пустоты, следы прежних протечек, разрушение стяжки или дефекты, скрытые отделкой. Их необходимо устранить до закрытия поверхностей новыми слоями.

Возведение перегородок и подготовка проёмов

Если проект предусматривает новую планировку, перегородки возводят после демонтажа и проверки основания. Материал выбирают с учётом требований к звукоизоляции, допустимой нагрузке на перекрытия, влажности и способу крепления оборудования.

До завершения конструкций проверяют размеры помещений, ширину проходов, расположение дверных проёмов и места установки встроенной мебели. Для подвесных шкафов, тяжёлых телевизоров и другого оборудования заранее предусматривают подходящие крепления или закладные элементы.

На этом же этапе согласовывают конструкции коробов, ниш и участков подвесных потолков. Это важно для последующего размещения вентиляционных каналов, труб, кабелей и осветительных приборов.

Инженерные коммуникации: электрика, вода и вентиляция

Электромонтажные работы

После определения планировки и формирования основных конструкций выполняют черновую разводку электрических сетей. Прокладывают кабели, подготавливают места для розеток, выключателей, распределительных коробок и светильников, предусматривают подключение мощной бытовой техники.

Схема должна учитывать предполагаемую нагрузку, назначение помещений и требования электробезопасности. Распределение линий, защитные устройства и сечения кабелей определяют расчётом, а не только количеством подключаемых приборов. Работы с электрооборудованием поручают квалифицированным специалистам.

До оштукатуривания и закрытия конструкций проверяют правильность прокладки кабелей, соединений и предусмотренных защитных мер. Полезно сохранить исполнительную схему с размерами и фотографиями скрытых трасс. В дальнейшем она поможет безопасно сверлить стены и выполнять монтаж мебели.

Водоснабжение, канализация и отопление

Разводку водопроводных и канализационных труб выполняют с учётом расположения сантехнических приборов, высот подключений, уклонов канализации и доступности обслуживаемых узлов. Запорную арматуру, фильтры, счётчики и соединения размещают так, чтобы к ним можно было получить доступ без разрушения отделки.

До закрытия трубопроводов проводят предусмотренные проверки герметичности и работоспособности системы. Особое внимание уделяют соединениям, скрытым в стенах и полу. Если обнаружить протечку после укладки плитки или монтажа мебели, устранение дефекта обойдётся значительно дороже.

Перенос радиаторов, изменение отопительных подключений и установка дополнительного оборудования требуют проверки технической допустимости. В многоквартирном доме нельзя самостоятельно изменять общедомовые системы вопреки установленным требованиям.

Вентиляция и кондиционирование

Трассы кондиционеров, воздуховоды и другие элементы климатических систем планируют до завершения черновой отделки. Нужно заранее определить места внутренних блоков, дренажных отводов и выводов коммуникаций. Иначе поздний монтаж способен повредить готовые поверхности или потребовать устройства дополнительных коробов.

Инженерные сети должны быть согласованы между собой. Например, размещение вентиляционного канала не должно мешать открыванию дверей, монтажу шкафов или установке осветительных приборов.

Черновая отделка: штукатурка, гидроизоляция и стяжка

Выравнивание стен и потолков

После выполнения основных скрытых коммуникаций переходят к подготовке поверхностей. Основание очищают от пыли и непрочных участков, при необходимости грунтуют и наносят подходящий штукатурный состав. Выбор технологии зависит от материала стены, величины перепадов и требований к будущему покрытию.

Штукатурка формирует геометрию помещения, влияет на расположение мебели и качество примыкания дверных коробок. Поэтому контролируют не только визуальную ровность, но и вертикальность стен, углы, плоскости и размеры проёмов. Для помещений со встроенной мебелью точность особенно важна.

Не следует закрывать свежую штукатурку следующим слоем до достижения требуемой готовности. Скорость высыхания зависит от толщины нанесения, состава, температуры и влажности воздуха. Принудительный нагрев без соблюдения рекомендаций производителя может вызвать неравномерное высыхание и появление трещин.

Гидроизоляция влажных зон

В ванной комнате, душевой и других предусмотренных проектом влажных зонах выполняют гидроизоляцию до укладки плитки. Подготовка включает обработку основания, герметизацию углов и примыканий, а также применение совместимых материалов в соответствии с технологией выбранной системы.

Особое внимание уделяют местам прохода труб, стыкам стен и пола и участкам, наиболее подверженным воздействию воды. Толщину слоя, количество нанесений и время высыхания определяют по инструкции производителя. Если конструкция предусматривает испытание гидроизоляции, его проводят до облицовки.

Стяжка и подготовка пола

Стяжка формирует основание под напольное покрытие и позволяет согласовать высоты в разных помещениях. До её устройства определяют отметки чистового пола, учитывая толщину плитки, клея, ламината, паркетной доски и подложки. Заранее также решают вопросы установки порогов, дверей и примыканий к балкону.

Если проект предусматривает тёплый пол, шумоизоляцию или дополнительные слои, их размещение согласуют до заливки. При использовании системы обогрева соблюдают требования к монтажу, испытаниям и первому запуску.

После устройства стяжки необходимо выдержать предусмотренный технологией период. Внешне сухая поверхность не обязательно готова к укладке влагочувствительных материалов. Перед монтажом паркета, ламината и других покрытий проверяют остаточную влажность подходящим методом. Спешка на этом этапе может привести к деформации пола и повреждению финишного слоя.

Предчистовая подготовка: основа для качественного результата

Когда основные мокрые процессы завершены и основания готовы к дальнейшей обработке, выполняют шпаклевание, шлифование и грунтование. Эти операции подготавливают стены и потолки под покраску, обои или декоративные покрытия.

Требования к поверхности зависят от выбранной отделки. Гладкая краска при боковом освещении подчёркивает даже небольшие дефекты, поэтому под неё обычно требуется более тщательная подготовка. Рельефные обои могут скрыть отдельные мелкие неровности, но не компенсируют серьёзные перепады плоскости.

После шлифования поверхности очищают от пыли, проверяют качество подготовки и наносят совместимый грунт. Освещение помогает выявить царапины, наплывы и другие недостатки до нанесения финишного материала.

К чистовому этапу переходят только после проверки готовности оснований и завершения необходимых испытаний инженерных систем. Приёмка промежуточных результатов позволяет устранить дефекты до того, как они окажутся скрыты под декоративными слоями.

Чистовая отделка: от потолка к напольному покрытию

Потолки и стены

Чистовую отделку обычно начинают с потолка, затем переходят к стенам. Однако конкретный порядок зависит от технологии: например, монтаж натяжного потолка согласуют с укладкой плитки, покраской и другими работами, чтобы не повредить готовые поверхности.

Потолок окрашивают, отделывают декоративными материалами или подготавливают к монтажу выбранной конструкции. До завершения этого этапа предусматривают выводы для светильников и проверяют расположение закладных элементов.

На стенах выполняют окрашивание, оклеивание обоями, декоративную штукатурку или облицовку. Перед нанесением материала проверяют однородность основания и соблюдают рекомендованные условия нанесения и высыхания. Для помещений с разными режимами влажности подбирают покрытия, соответствующие условиям эксплуатации.

Плитка и другие покрытия

Плитку в санузле и на кухне укладывают на подготовленное основание после проверки геометрии поверхностей и готовности гидроизоляции. Раскладку лучше определить заранее: это помогает аккуратно расположить подрезку, швы, декоративные элементы и отверстия под сантехнические выводы.

После укладки соблюдают время набора прочности клея, а затирку и герметизацию швов выполняют по технологии применяемых материалов. Установка сантехники допускается после достижения необходимой готовности облицовки и монтажных оснований.

Напольные покрытия в жилых комнатах обычно укладывают после завершения основных операций, сопровождающихся пылью и риском повреждения. Перед монтажом проверяют влажность, ровность и прочность основания. Материалу при необходимости дают акклиматизироваться, а при укладке соблюдают требуемые компенсационные зазоры.

Межкомнатные двери и завершающий монтаж

Установку дверных блоков согласуют с толщиной чистового пола и окончательной геометрией проёмов. Монтаж может выполняться на разных стадиях в зависимости от конструкции коробки и технологии отделки, но необходимо исключить повреждение полотен и наличников во время оставшихся работ.

После готовности поверхностей устанавливают плинтусы, розетки, выключатели, светильники, смесители и другие элементы. Подключают оборудование, проверяют работу освещения, водоснабжения, канализации и вентиляции. Кухню и встроенную мебель монтируют с учётом фактических размеров помещений и расположения инженерных выводов.

Контроль качества: что проверить перед переходом к следующему этапу

Чтобы не возвращаться к уже завершённым операциям, важно принимать каждый этап до того, как его результат будет закрыт последующими слоями.

Основные контрольные точки:

  1. После демонтажа - состояние основания, отсутствие оставленных ненужных конструкций, подготовленность помещений к дальнейшим работам.
  2. После монтажа перегородок - размеры комнат, проёмы, расположение закладных и соответствие планировке.
  3. После прокладки коммуникаций - соответствие проекту, доступность обслуживаемых узлов, результаты предусмотренных испытаний и наличие схем скрытых трасс.
  4. После штукатурки и стяжки - геометрия поверхностей, прочность, отсутствие критических дефектов и готовность к следующей операции.
  5. Перед чистовой отделкой - сухость оснований, качество шпаклевания, готовность гидроизоляции и завершённость скрытых работ.
  6. Перед сдачей - работоспособность оборудования, качество примыканий, отсутствие повреждений, корректность открывания дверей и окон, комплектность установленной фурнитуры.

Результаты проверки желательно фиксировать письменно. Если работы выполняет подрядчик, порядок промежуточной приёмки, сроки устранения замечаний и условия оплаты следует заранее определить в договоре.

Типичные ошибки при организации ремонта

Одна из распространённых ошибок - начинать отделку до окончательного согласования планировки и инженерных решений. В результате розетки оказываются за шкафами, выводы не совпадают с сантехникой, а для установки кухни приходится переделывать стены.

Не менее рискованно игнорировать время высыхания штукатурки, стяжки и клеевых составов. Даже качественный материал не обеспечит ожидаемого результата, если нарушить технологию его применения. Сроки необходимо рассчитывать по реальным условиям на объекте, а не только по календарному графику.

Дополнительные расходы возникают, когда закупки не согласованы с этапами работ. Избыток материалов занимает пространство, а отсутствие нужных позиций задерживает бригаду. Рациональнее составлять ведомость закупок, сверять объёмы с фактическими замерами и заранее определять ответственность за доставку и хранение.

Наконец, нельзя оценивать качество только по внешнему виду готовых помещений. Надёжность скрытых коммуникаций, правильность подготовки оснований и соблюдение технологических пауз не менее важны, чем ровные стены и аккуратные швы. Поэтому контроль следует проводить на протяжении всего процесса, а не только в день сдачи квартиры.

Правильная последовательность помогает избежать переделок

Логика организации работ строится от подготовки и демонтажа к инженерным системам, черновому выравниванию, предчистовой подготовке и финишной отделке. При этом отдельные операции могут меняться местами в зависимости от проекта, материалов и особенностей объекта. Главный критерий - каждый последующий этап должен выполняться на готовом основании и не создавать риска повреждения ранее завершённых работ.

Для получения предсказуемого результата важно заранее определить объём работ, составить смету, согласовать график, контролировать скрытые процессы и принимать качество поэтапно. Компания "Никстрой" помогает организовать выполнение строительных и отделочных задач с учётом особенностей объекта и требований к итоговому результату. Подробнее о подходе к работам и доступных услугах можно узнать на сайте www.nicstroy.ru.


Контакты

(495) 799-55-61
(прием черного лома)
(495) 799-55-61
(прием цветного лома)
(495) 799-55-61
(факс)

Скачать прайс-лист

Скачать прайс лист

Прием металлолома

Яндекс.Метрика

Please publish modules in offcanvas position.
